Тепло без границ

Отвечаем на самые популярные вопросы о бесплатном подведении газа.
16 Ноября 2021
Фото: LEGION-MEDIA

После того как начало воплощаться в жизнь поручение президента Российской Федерации о бесплатном подведении газа к участкам жителей нашей страны, число желающих провести в дом дешевое и экологичное топливо становится все больше. На этом пути у наших читателей нередко возникает много вопросов, ответить на которые мы постараемся в этой статье.

Для начала определимся с терминами «социальная газификация» и «догазификация». Речь и в том, и в другом случае идет о бесплатной программе, в рамках которой газ проведут к еще не газифицированным домовладениям в населенных пунктах, где уже проложены газопроводы. Так что это одна и та же программа. С чего же начать будущему абоненту путь к дешевому теплу?

«Невообразимая сложность», «огромный пакет документов» и прочие высказывания о тяготах, с которыми сталкиваются граждане при подключении газа, уже не актуальны. Процедура подачи заявки на газификацию максимально упрощена. Это можно сделать на портале Единого оператора газификации connectgas.ru, а также на сайте gosuslugi.ru, в МФЦ или в местной газораспределительной организации — ГРО. Для начала вам потребуются паспорт, СНИЛС, документы, подтверждающие право собственности на земельный участок, на индивидуальный жилой дом, и ситуационный план.

Все эти бумаги у собственника земли и дома обычно под рукой. Воп­росы могут возникнуть, пожалу­й, только по ситуационному плану участка. Раньше его нужно было оформ­лять в местной администрации, а сейчас — достаточно открыть пуб­личную кадастровую карту на сайте roscadastr.com, найти свой участок на карте, распечатать схему и самостоятельно пометить на эскизе ориентиры в виде дорог, улиц, соседних зданий, чтобы газовики могли понять, с какой стороны лучше подводить газораспределительные сети.

Подача заявки не означает, что вас автоматически включат в программу догазификации. Для того чтобы работы по домовладению вошли в план-график, газораспределительная организация должна направить сведения о заявке в региональный орган исполнительной власти, ответственный за газификацию и догазификацию, чтобы в утвержденную программу внесли изменения. Домовладения, подключение которых не соответствует требованиям программы догазификации, можно подключить по общим правилам, при этом срок подключения будет указан в самом договоре, а плата за него подлежит государственному регулированию.

После приема вашей заявки ее зарегистрируют, затем последует проверка документов, и в течение 30 дней вы получите договор с исполнителем работ — газораспределительной организацией. В нем будут прописаны основные этапы и сроки оказания услуги по технологическому присоединению вашего участка.

Кстати, в той же газораспределительной организации вы можете оформить комплексный договор на выполнение всех видов работ не только снаружи, но и внутри участка.

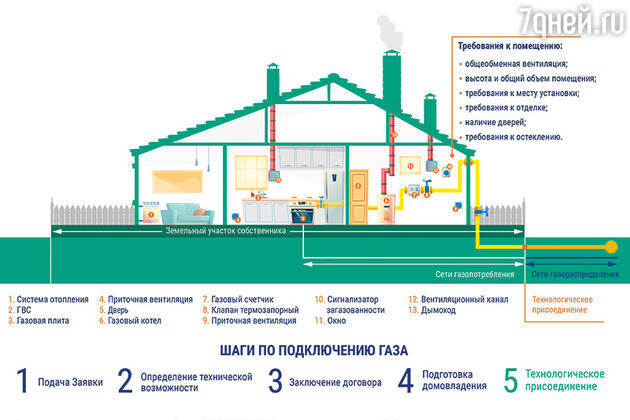

Не забудьте, что помещение, где будет установлено газовое оборудование, должно отвечать требованиям безопасности
Фото: PHOTOXPRESS.RU

Затем исполнитель разработает проект и подведет газовые сети к участку. Если вы выбрали комплексную услугу — то ГРО займется работами и на вашей территории, и внутри дома. Если решили нанять другого исполнителя, вам следует заключить договор с ним и обеспечить готовность дома к приему газа самостоятельно. В круг забот собственника также входит приоб­ретение газового оборудования и его установка с помощью квалифицированных специалистов.

Наконец, когда все работы завершены и обеими сторонами подписан акт о готовности сетей газопотребления и газоиспользующего оборудования к подключению, вы проходите инструктаж по эксплуатации газового оборудования и составляете договоры на его техническое обслуживание, на обслуживание сетей газопотребления, а также договор поставки газа. После выполнения последних формальностей наступает долгожданный момент пуска.

Когда меня подключат?

В сентябре Правительство РФ приняло постановление, в котором закреплены сроки исполнения заявок на газификацию. Например, если с вашей заявкой или прилагаемыми к ней документами что-то не так, операторы сообщат вам об этом в течение трех дней.

Сокращены сроки подключения для заявителей, чьи участки находятся на расстоянии не более 200 метров от газопровода. Газовики обязаны присоединить такие участки к сети газораспределения в течение 135 дней с даты заключения договора. Ранее на это уходило не менее года. Возможно, вас подключат и быстрее — в регионах догазификация идет согласно своим планам-графикам. Этот процесс конт­ролируют федеральные и региональные органы власти через специальные штабы, проверяющие все этапы от заявки до завершения монтажных работ. Если вы столкнулись с нарушением сроков или другими проблемами с исполнением вашей заявки — смело обращайтесь на горячую линию местной ГРО, ее телефон можно найти на сайте ГРО или на портале Единого оператора газификации connectgas.ru по ссылке «горячая линия».

Какие работы оплачивает потребитель?

Собственнику дома и участка придется потратиться только на те работы, которые осуществляются в границах его владения, — проектирование и проведение газопровода по участку и внутри дома, а также на приобретение приборов учета, газовой колонки, котла, плиты и прочего. И не забудьте, что помещение, где будет установлено газовое оборудование, должно отвечать требованиям безопасности.

Что делать, если к поселку еще не подведен газ?

Во-первых, необходимо обратиться в местную администрацию. Программа газификации формируется по заявкам региональных властей, и от инициативы частных лиц зависит многое.

Сегодня в России реализуются как региональные программы газификации (где каждый регион занимается строительством необходимой ему газовой инфраструктуры), так и комплексная программа развития газоснабжения и газификации ПАО «Газпром». О ней, кстати, можно узнать на сайте gazprommap.ru — найти свой регион на карте и уточнить, какие населенные пункты планируется газифицировать в ближайшее время.

Фото: LEGION-MEDIA

Как подключиться к сетевому газу?


Ответ с портала Единого оператора газификации:

  • Зайдите на сайт connectgas.ru и проверьте, входит ли ваш населенный пункт в программу догазификации. Если входит, то вы можете сразу же подать онлайн-заявку на подключение. Кроме сайта connectgas.ru заявки принимают на сайте gosuslugi.ru, а также в офисах ГРО или МФЦ.
  • После того как специалисты проверят полноту предоставленных документов и сведений, вас пригласят в газораспределительную организацию для ознакомления и подписания договора о подключении.
  • Вместе с договором о подключении вам выдадут специальный документ «Технические условия». На его основе необходимо будет построить газопровод внутри участка и домо­владения, а также подготовить помещение, где будет установлено газовое оборудование. Затем вам нужно будет дождаться, когда газопровод подведут до границы вашего участка, в рамках договора это сделают бесплатно.
  • Пока газораспределительная организация будет подводить газ к границе участка, вы, при помощи специализированной компании, построите газопровод внутри него. Кроме того, необходимо купить газовое оборудование, прибор учета газа, подготовить отопительную систему и прочее. Когда работы на территории домовладения будут закончены, необходимо уведомить об этом ГРО, чтобы специалисты выехали к вам и проверили соответствие построенного газопровода выданным техническим условиям. Если замечаний нет, то на месте будет подписан акт о готовности к пуску газа.
  • На финальном этапе необходимо заключить договор на техническое обслуживание газового оборудования и газопровода, договор на поставку газа с поставщиком и пройти инструктаж по безопасному использованию газа в быту. После чего квалифицированные специалисты газораспределительной организации осуществят пуск.

Понятным языком

В процессе подключения газа специалисты пользуются своими обозначениями операций и действий, иногда не совсем понятными потребителю. Расшифруем некоторые из них:

«Определение технической возможности» — газораспределительная организация проверяет, нет ли препятствий для подключения вашего дома к газовой сети. Таковым, например, может стать отсутствие свободной мощности на газовой распределительной станции.

«Технологическое присоединение» — подведение газопровода к границе вашего участка, выполнение заявителем всех технических условий, последующая врезка в газопровод и пуск газа.

«Подготовка домовладения» — приведение помещений дома в соответствие с требованиями норм и правил безопасного использования газа в быту и пожарной безопасности. Могут потребоваться как незначительные доработки, например установка дополнительной вентиляции, так и серьезные переделки — замена покрытия стен на негорючее, установка приточной вентиляции, дымоходов и проч.

«Технические условия подключения» — документ, который содержит все требуемые условия по подготовке газовой системы внутри домовладения. В техусловиях указываются: адрес подключаемого объекта, необходимая нагрузка подключаемого газового оборудования и технические параметры — от места расположения врезки до ее характеристик: диаметра, давления, материала трубы и т. д.

События на видео
Подпишись на наш канал в Telegram



Новости партнеров




Звезды в тренде

Анна Заворотнюк (Стрюкова)
телеведущая, актриса, дочь Анастасии Заворотнюк
Елизавета Арзамасова
актриса театра и кино, телеведущая
Гела Месхи
актер театра и кино
Принц Гарри (Prince Harry)
член королевской семьи Великобритании
Меган Маркл (Meghan Markle)
актриса, фотомодель
Ирина Орлова
астролог
